“十五五”期间上海首座220千伏变电站投运

新建72基杆塔 架设约51公里输电线路

本报讯(记者 罗水元)昨日,“十五五”期间上海首座220千伏变电站——余环站投运。

该站位于浦东新区临港新片区,不仅满足了周边“东方芯港”集成电路产业的用能需求,更有效优化了新片区220千伏网架结构。本期工程投运2台240兆伏安主变及10回220千伏出线。通过新建72基杆塔、架设约51公里输电线路,余环站成功串联起周边1座500千伏变电站与2座220千伏变电站。4座变电站形成的互联互济格局,显著提升了区域供电可靠性,有力保障了高端制造业对电能质量的严苛要求。临港新片区发展势头强劲,近年用电负荷增长明显。余环站坚持“电等发展”理念,立足长远、一次成型,实际建设了20个220千伏出线间隔及3个主变间隔,为未来10回出线和第3台主变预留了充足扩建空间,从容应对未来负荷增长。

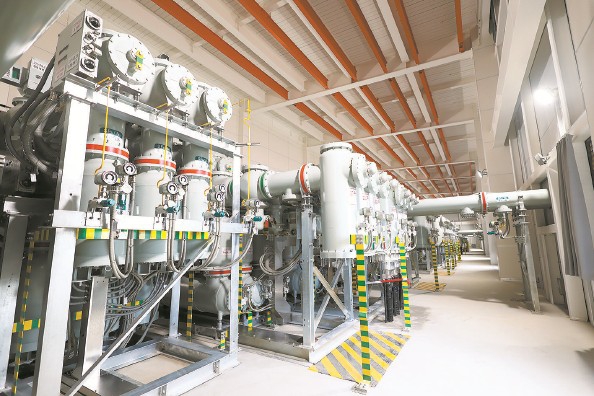

为确保设备“零缺陷”入网,国网上海超高压公司在投运前组织了多轮次全覆盖验收与测试。
